發布時間:2021-05-31 11:17:38
操作維護
1運輸及貯存
▲運輸
運輸過程不允許有強烈震動,不允許倒置、翻滾開關
▲開箱檢查
開箱前,應對環網柜的包裝及運輸過程中有否損傷進行檢查;開箱應在干燥不受林雨的場所進行拆箱時注意保護產品,避免損傷:開箱后,應及時進行外觀檢查,檢查各元件有無破損,有無進水或嚴重受潮現象,檢查玉力表指示是否正常,檢查配件是否與裝箱單或訂貨單相符。
▲貯存,應存放在通風良好,并能防止各種有害氣體侵入的場所禁與化學藥品、酸堿及蓄電池等保存同倉庫里。
2安裝及試驗
▲環網柜配電方案

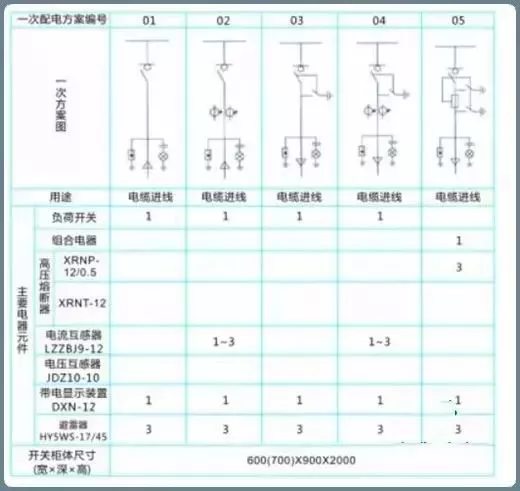

2.1環網柜資料
a.安裝使用說明書;
b.所選用的主要電器元件的說明書;
c.產品合格證;
d.產品出廠試驗記錄;
e.裝箱單;
f.環網柜排列圖、二次接線圖。
2.2安裝與調整
▲安裝與調試
地面基礎施工應符合“電力建設施工及驗收技術規范”中的柜與槽鋼連接的規定。
安裝時按環網柜先后順序排列在地基的槽鋼上,將柜體靠緊,并用螺栓固定旋緊,柜面應排列整齊,柜頂與屋頂的距離應大于600mm。
環網柜底部設有電纜接線端子,將三芯電纜或單芯電纜壓接上接線端子,并與環網柜的接線端子連接后用螺栓擰緊。
各柜的母線室內裝上主母線,并用螺栓固定旋緊,在固定的搭接面上需經表面搪錫處理。
環網柜的主接地與配電室的接地線連接,該連接應能承受短路引起的熱機械應力,能保證接地回路的連續性。
安裝完畢后,將開關元件及防誤操作機構進行5次分、合閘,如未發生異常現象,則認為開關機械操作正常。
2.3試驗

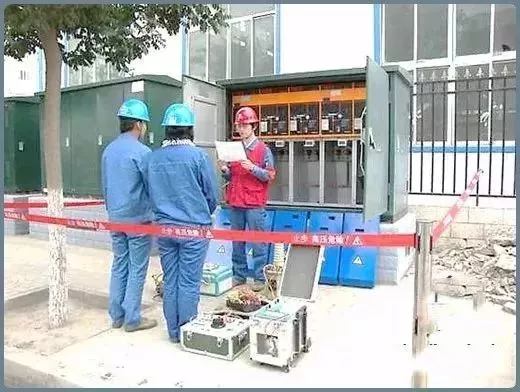

▲試驗
外觀檢查
主回路電阻測量
機械操作和機械特性測量試驗
絕緣電阻試驗
主回路1min工頻電壓試驗
保護裝置試驗
“三遙”檢測(自動化環網柜)
互感器試驗
蓄電池試驗
2.4維護

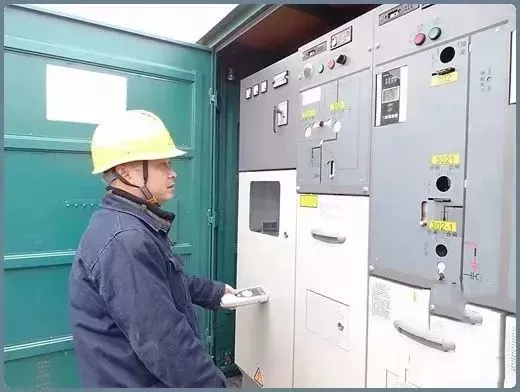

▲維護
1.環網柜在下列情況下進行檢查:
1)滿負荷操作100次后,應對負荷開關的主回路電阻及絕緣水平進行檢查,并視情況可送制造廠大修;
2)無負荷操作10000次后,應對負荷開關的機構特性和機械操作進行檢查。
2.定期記錄SF6氣體壓力表指示數據,并根據SF6氣體狀態曲線,視情況及時補氣,正常情況下不補氣時間為15年。
定期檢查環網柜是否有不正常情況,一經發現請及時采取措施。
運行人員應熟悉環網柜的所有部分,包括結構性能及安裝等。
2.5使用與故障處理
2.5.1送電前檢查
應全面檢查環網柜的所有元件的電氣性能、絕緣水平、接線正確性及防誤操作的可靠性,檢查后認為完好,接通電源,觀察指示儀表的工作情況,若正常,可投入運行。
2.5.2正常運行時
負荷開關應在合閘位置,接地開關處于分閘位置,前門板處于閉合狀態。
2.5.3電纜故障時
應先分閘該柜內的負荷開關,此時,可打開前門板入內檢修。上部主母線處于帶電狀態,熔斷器若需更換,仍按上述操作順序進行。
